Taklyft
Att bygga på en våning kan kännas kul och rörigt på samma gång. Vi vet.
Här har vi samlat matnyttig info om att lyckas med att bygga på en våning samt hur vi kan hjälpa dig att genomföra ditt taklyft på bästa vis.
Vanliga frågor vi får från våra kunder om taklyft
Vad kostar det att bygga på en våning?
Om du ska genomföra taklyft i Stockholm kan du räkna med att det kommer att kosta dig ca 30 000–35 000 kr/kvm boyta du vill bygga. Därefter tillkommer kostnader för den invändiga renoveringen som kan tänkas behöva göras, till exempel badrum, kök, sovrum, vardagsrum och allt annat din nya våning ska innehålla.
Vill du veta mer kan du läsa vår artikel på ämnet taklyft här.
Så här såg det ut innan taklyftet var klart på en villa vi hjälpt till att bygga en extra våning på. Se hela projektet här.
Hur lång tid tar ett taklyft?
När det kommer till tidsåtgången för att genomföra ett takyft i Stockholm, kommer antal arbetstimmar det kommer krävas för att genomföra tillbyggnaden styra projekttiden. Det i sin tur kommer styras av storleken och komplexiteten i utförandet.
Om du planerar att bygga på en våning kan du som tumregel utgå från att det kommer ta ca 70 h/kvadratmeter du vill bygga.
Så ska du göra ett taklyft på 70 kvadratmeter kommer det ta 40*70=2800 h. Vanligtvis är ett arbetslag som bygger på en våning fyra personer, och det innebär att dem arbetar 32 h/dag. Det i sin tur betyder att 2800 h kommer göras på 2800/32=87 arbetsdagar, alltså ca 17 arbetsveckor.
Storlek kvm
Antal veckor
Upp till 50 kvm
14-22 veckor
50-100 kvm
20-28veckor
100-150 kvm
26-34 veckor
150-200 kvm
32-40 veckor
Större än 200 kvm
38-46 veckor
Tid
14-22 veckor
20-28 veckor
26-34 veckor
32-40 veckor
38-46 veckor
Upp till 50 kvm
50-100 kvm
100-150 kvm
150-200 kvm
Större än 200 kvm
Bygglov för taklyft
Hur går processen till för att få genomföra ett taklyft i Stockholm?
Att ansöka om bygglov för att bygga på en våning i Stockholm är en process som involverar flera steg och specifika krav. Nedan har vi samlat nyttig information om de krav och regler som måste uppfyllas för att du ska kunna genomföra ett taklyft.
I Stockholm krävs nästan alltid bygglov för att bygga på en våning på en befintlig villa. Bygglov är nödvändigt eftersom påbyggnad kan påverka områdets karaktär, grannarnas utsikt och ljus, samt den övergripande stadsbilden. Detaljplanen för ditt område styr vad som är tillåtet när det gäller byggnadshöjd, våningsantal och utseende.
Detaljplanen reglerar vad som får byggas på en viss fastighet. Den kan innehålla specifika bestämmelser om:
- Maximal byggnadshöjd: Det finns ofta gränser för hur högt ditt hus får vara. Detta kan variera beroende på var i Stockholm din fastighet ligger.
- Antal våningar: I vissa områden är det begränsat hur många våningar en byggnad får ha.
- Taklutning och material: Detaljplanen kan reglera takets utformning och vilka material som får användas.
- Byggnadens utseende och färg: I vissa områden finns krav på att den nya våningen ska harmonisera med omgivande byggnader.
Om din påbyggnad avviker från detaljplanen kan det krävas ett planändringsförfarande eller ett specifikt undantag, vilket kan göra processen mer komplicerad och tidskrävande.
Grannarna kan ha synpunkter på ditt projekt, särskilt om det påverkar deras utsikt eller tillgång till solljus. Kommunen skickar ofta ut information till grannarna om bygglovsansökan för att de ska kunna yttra sig. Om det uppstår invändningar kan detta påverka processen och eventuellt leda till justeringar av dina byggplaner.
För att ansöka om bygglov behöver du lämna in ett antal dokument till Stadsbyggnadskontoret, bland annat:
- Situationsplan: En ritning som visar fastigheten och den planerade påbyggnaden i relation till omgivningen.
- Planritningar: Detaljerade ritningar över den befintliga byggnaden och den nya våningen.
- Fasadritningar: Ritningar som visar hur fasaden kommer att förändras med den nya våningen.
- Konstruktionsritningar: Ritningar som visar hur den nya våningen kommer att konstrueras, inklusive eventuella förstärkningar av den befintliga strukturen.
Miljö- och hållbarhetsbedömningar: I vissa fall kan det krävas en bedömning av hur påbyggnaden påverkar miljön eller energieffektiviteten.
Handläggningstiden för ett bygglov kan variera, men i Stockholm tar det vanligtvis några månader från att du lämnat in en komplett ansökan tills du får besked. Kostnaden för bygglovet baseras på projektets omfattning och kan variera beroende på byggnadens storlek och komplexitet.
Alla kommuner har en tidsfrist på 10 veckor för att ge ett svar på bygglovet. Dock ska sägas att detta betyder inte att ett bygglov max tar 10 veckor.
Efter att bygglov har beviljats finns det en överklagandeperiod då berörda parter, som grannar, kan överklaga beslutet. Om en överklagan sker kan detta fördröja projektet ytterligare och leda till en prövning i länsstyrelsen eller mark- och miljödomstolen.
Ett tekniskt samråd är ett möte mellan dig som byggherre, din kontrollansvarige och byggnadsnämnden, som sker efter att du har fått ett bygglov men innan byggnadsarbetet påbörjas. Syftet med det tekniska samrådet är att säkerställa att bygget kommer att utföras enligt de krav som ställs i lagar och regler, samt enligt det beviljade bygglovet. Här är en mer detaljerad beskrivning av vad det tekniska samrådet innebär:
Det tekniska samrådet syftar till att gå igenom viktiga delar av byggnadsprojektet för att säkerställa att allt är planerat på ett korrekt och säkert sätt. Detta inkluderar att säkerställa att byggnationen kommer att följa gällande bygglagstiftning, och att kontroll- och kvalitetskrav uppfylls.
Inför det tekniska samrådet behöver du och din kontrollansvarige förbereda och lämna in vissa dokument till byggnadsnämnden. Dessa kan inkludera:
- Konstruktionsritningar: Detaljerade ritningar över hur byggnaden ska konstrueras.
- Kontrollplan: En plan som visar vilka kontroller som ska göras under byggprocessen och vem som är ansvarig för att utföra dem.
- Brandritningar: Planer och ritningar som visar hur brandsäkerheten kommer att säkerställas.
- Energiberäkningar: Beräkningar som visar att byggnaden uppfyller krav på energihushållning och värmeisolering.
Under mötet går man igenom flera viktiga aspekter av byggprojektet:
- Byggmetoder och material: Diskussion om vilka byggmetoder och material som kommer att användas och hur dessa uppfyller kraven.
- Tidplan: En genomgång av när de olika delarna av byggprojektet ska utföras.
- Hantering av avvikelser: Hur eventuella avvikelser från bygglovet eller kontrollplanen ska hanteras.
- Ansvarsfrågor: Klargörande av vem som ansvarar för olika delar av byggprojektet.
Den kontrollansvarige (KA) har en central roll i det tekniska samrådet. KA är den person som ska se till att alla kontroller utförs enligt kontrollplanen och att byggandet sker i enlighet med bygglovet och de tekniska egenskapskraven. KA är också den som ska informera byggnadsnämnden om eventuella avvikelser.
Efter det tekniska samrådet upprättar byggnadsnämnden ett protokoll som sammanfattar vad som diskuterades och beslutades. Om allt är i ordning, och alla nödvändiga handlingar är godkända, utfärdar byggnadsnämnden ett startbesked. Detta startbesked ger dig rätt att påbörja byggnadsarbetet.
I vissa fall kan det beslutas om att ytterligare tekniska samråd eller platsbesök ska ske under byggprojektets gång för att säkerställa att arbetet fortskrider enligt plan. Dessutom kan byggnadsnämnden kräva att vissa moment inspekteras innan byggnationen fortsätter.
Ett startbesked är ett officiellt beslut från byggnadsnämnden som ger dig tillstånd att påbörja byggnadsarbetet efter att du har fått bygglov och genomfört ett tekniskt samråd. Startbeskedet är ett viktigt dokument i byggprocessen och innebär att alla förutsättningar för att starta bygget är uppfyllda.
För att byggnadsnämnden ska kunna utfärda ett startbesked måste flera krav vara uppfyllda:
- Bygglov: Du måste ha fått ett beviljat bygglov som beskriver vad som får byggas och under vilka förutsättningar.
- Tekniskt samråd: Ett tekniskt samråd ska ha genomförts där byggnadsnämnden, du som byggherre, och din kontrollansvarige har diskuterat projektets tekniska detaljer och hur det ska genomföras.
- Godkänd kontrollplan: En kontrollplan ska ha upprättats och godkänts. Den beskriver vilka kontroller som ska göras under byggprocessen och vem som ansvarar för dem.
- Färdigställande försäkring
- Nödvändiga handlingar: Alla nödvändiga handlingar, som konstruktionsritningar, energiberäkningar och eventuella brandskyddsbeskrivningar, ska vara inlämnade och godkända av byggnadsnämnden.
Ett startbesked innehåller flera viktiga uppgifter:
- Tillstånd att starta: Det formella beslutet som ger dig rätt att påbörja byggnadsarbetet.
- Kontrollplan: En bekräftelse på att kontrollplanen är godkänd och att arbetet ska utföras enligt denna plan.
- Eventuella villkor: Startbeskedet kan innehålla specifika villkor som måste uppfyllas under byggprocessen, såsom ytterligare kontroller eller inspektioner.
- Tidsramar: Information om hur lång tid du har på dig att påbörja och slutföra byggnadsarbetet. Detta kan påverka hur länge startbeskedet är giltigt.
Du får inte påbörja byggnadsarbetet innan du har fått ett startbesked. Om du skulle starta bygget utan detta besked, kan byggnadsnämnden vidta åtgärder, såsom att stoppa bygget eller utdöma sanktionsavgifter. Startbeskedet säkerställer att alla tekniska och juridiska aspekter är i ordning innan byggnationen påbörjas.
Under byggprocessen är det viktigt att följa den godkända kontrollplanen och eventuella villkor som anges i startbeskedet. Byggnadsnämnden kan också göra platsbesök för att kontrollera att arbetet fortskrider enligt plan.
När byggnadsarbetet är klart, och alla moment i kontrollplanen är genomförda och dokumenterade, måste du ansöka om ett slutbesked. Slutbeskedet bekräftar att byggprojektet är avslutat på ett korrekt sätt och att byggnaden kan tas i bruk.

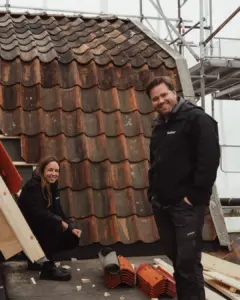

Taklyft om ca 90kvm på en villa i Hägersten
Bild på hur det såg ut under påbyggnaden av den nya våningen
Hur kan vi hjälpa dig med att bygga på en våning?
Med ett unikt arbetssätt och erfarna medarbetare har vi verktygen för att hjälpa dig med de större investeringarna i ditt hem.
Upphandling
- Digitalt första möte
- Kostnadsestimat
- Hembesök
- Kalkyl & offert
Projektering
- Specialister & projektörer
- Materialleverantörer
- Inredningsarkitekt
- Avtal & underlag
Genomförande
- Projektgenomgång
- Byggstart
- Byggmöte efter rivning
- Slutsyn
